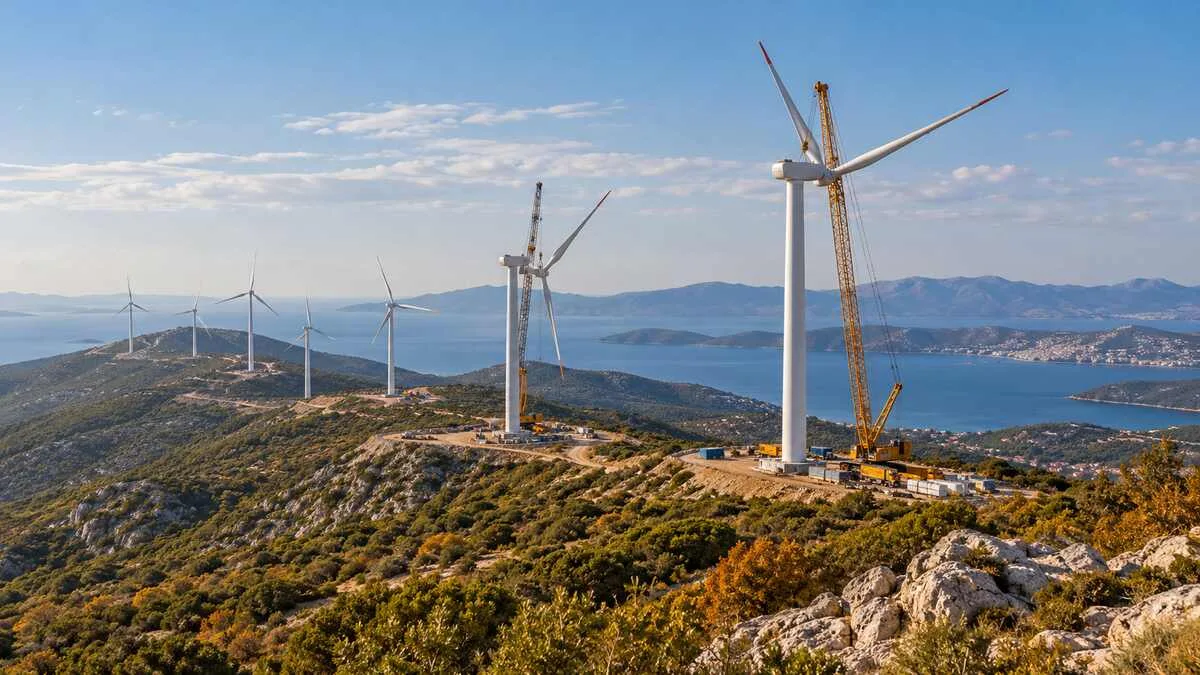

Enda Enerji Holding, İzmir’deki Urla Rüzgâr Enerjisi Santrali’nin kapasite artışı için inşaat çalışmalarına başladı. Şirketin 2 Ekim’de KAP’a sunduğu basın bültenine göre 10 milyon dolarlık yatırımın temel atma töreni yapıldı. Proje, iki yeni türbinle santralin elektriksel kurulu gücünü 13 MWe’den 21,4 MWe’ye çıkarmayı hedefliyor.
Urla RES’e iki türbin eklenecek
Mevcut beş türbinin yanına iki türbin daha kurulacak. Böylece türbin sayısı yediye, elektriksel kapasite 8,4 MWe artışla 21,4 MWe’ye ulaşacak. Artış mevcut elektriksel kurulu gücün yaklaşık yüzde 65’ine karşılık geliyor. Santralin mekanik kurulu gücünün de 15 MWm’den 23,4 MWm’ye yükselmesi planlanıyor.
Şirket çalışmaların yaklaşık iki ay süreceğini, yeni kapasiteyi aralık ayında devreye almayı hedeflediğini açıkladı. Bu takvim bir hedef; yeni türbinlerin üretime geçtiği anlamına gelmiyor.
İzin aşamasından inşaata geçti
Urla RES genişlemesi yeni açıklanan bir proje değil. Enda Enerji, ağustos ayında orman kesin izninin alındığını, 10 Eylül’de ise T6 ve T7 türbinlerinin yapı ruhsatlarının çıktığını KAP’a bildirmişti. Bugünkü açıklamanın yeni unsuru inşaatın başlaması ve 10 milyon dolarlık yatırım ile devreye alma takviminin netleşmesi.
Yatırımın finansal karşılığı, türbinler tamamlanıp elektrik üretmeye başladığında görülecek. Kurulu güçteki yüzde 65 artış üretimin de aynı oranda artacağı anlamına gelmez; gerçekleşen üretim rüzgâr koşullarına ve yeni türbinlerin çalışma süresine bağlıdır. Şirketin açıkladığı takvimde ilk somut eşik, aralık ayında planlanan devreye alma olacak.
